螺杆洞封堵施工质量,对于建筑外墙渗漏通病的防治至关重要, 蚌埠万顺建筑安装工程有限公司在项目实施中,创新工艺,采用 “橡皮塞+发泡剂+防水砂浆+防水涂料” 结合封堵, 项目实施过程中不仅施工便捷,而且封堵效果不渗不漏,实现了提质增效。
本工艺外侧封堵采用“橡皮塞+两遍防水砂浆+一层防水涂料”, 内侧封堵采用“发泡剂+ 两遍防水砂浆 ”,具体施工流程如下。

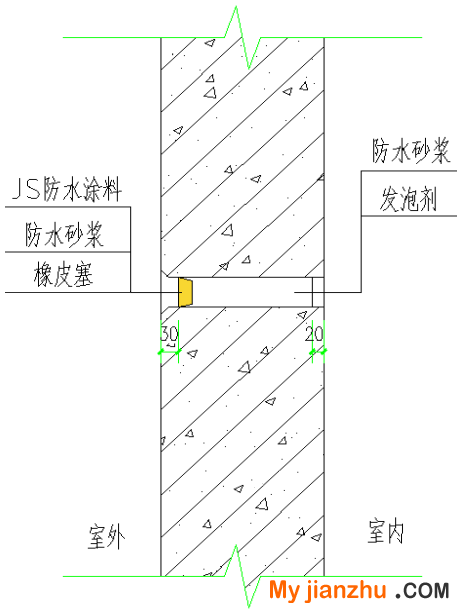

外墙螺杆洞封堵工艺示意图
螺杆套管抽出后清理孔内残余灰浆,以保证防水砂浆填塞后与原界面结合紧密; 用角磨机绕孔眼周圈打磨出粗糙平整面,面积足够涂刷直径100㎜防水涂料。
外侧封堵采用“橡皮塞+两遍防水砂浆+一层防水涂料”: 施工前先将螺栓孔眼周圈喷水湿润; 孔内塞入直径合适的橡皮塞,保证塞堵紧密不松动, 塞入深度距墙面30㎜,为砂浆填塞留出空间;防水砂浆应分两层填塞密实,一层初凝干燥后,进行二次填塞,并 抹平至 墙面层;待防水砂浆养护完成干燥后,涂刷1 .5㎜ 厚度的 JS防水涂料,大小以螺栓孔眼为中心直径100㎜的圆形。
内侧封堵采用“发泡剂+ 两遍防水砂浆 ” , 施工前先将螺栓孔眼周圈喷水湿润; 采用发泡枪插入孔内,由里向外匀速打入发泡剂,填充密实,外部预留30㎜砂浆填塞层; 防水砂浆应分两层填塞密实,一层初凝干燥后,进行二次填塞,并 抹平至 墙面层。
封堵施工完成后,待外墙经过雨天冲刷或淋水试验,观察内侧墙面螺栓孔是否有水迹渗漏,如有则需修补,直至全部无渗漏。
